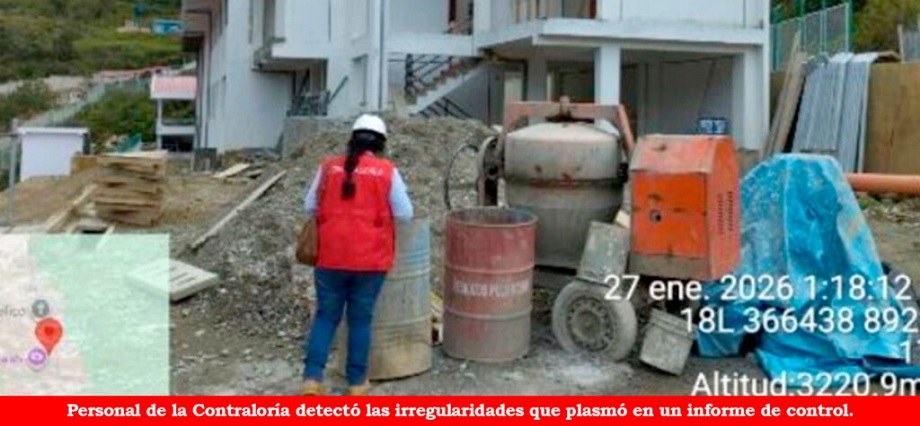

El Gobierno Regional habría pagado indebidamente más de 805 mil 314 soles al consorcio ejecutor del proyecto Mejoramiento de la institución educativa de Guelgash, en Churubamba, al valorizar trabajos no ejecutados o ejecutados parcialmente, según el Órgano de Control Institucional.
La obra a cargo del Consorcio Huánuco —integrado por las empresas Forex Constructions, Lopezh Ingeniería y Construcción y Colqui Ingenieros, representado por Jesús Adolfo Reyes Molina— tiene un presupuesto superior a los S/ 9.7 millones.
Según el informe de control, entre agosto y setiembre de 2025 se pagaron más de S/ 367 mil por partidas que no fueron ejecutadas, como la colocación de ventanas, pintura de muros, instalación de tableros eléctricos y colocación de puertas, pese a que estas no se realizaron en obra.
Además, se detectó que funcionarios del Gobierno Regional valorizaron como concluidas al cien por ciento de partidas que solo habían sido ejecutadas parcialmente, entre ellas la construcción de veredas exteriores, un tanque elevado y barandas, lo que generó pagos adicionales indebidos por 438 152 soles.
En total, el órgano de control concluyó que los «pagos faltos a la verdad» ascienden a 805 mil 314 soles.
OBRA SUSPENDIDA
A solo once días de que se culmine el plazo del contratista para ejecutar la obra, los trabajos se suspendieron el 9 de octubre de 2025 por la causal de lluvias intensas y desde entonces no se ha reanudado.
La construcción del colegio de Guelgash estuvo paralizada por más de tres años antes de ser retomada en 2023 por la actual gestión regional. Se reinició el 4 de octubre de 2023 con un plazo inicial de 270 días calendario. No obstante, se aprobaron cuatro suspensiones y varias ampliaciones, fijando como nueva fecha de culminación el 19 de octubre de 2025.
Además, la Contraloría detectó que durante el periodo de suspensión el contratista continuó ejecutando trabajos que ya habían sido valorizados y pagados, sin la presencia permanente del supervisor de obra, lo que constituye un incumplimiento contractual.
El director del colegio informó a los auditores del OCI que la obra continuó ejecutándose después del 13 de octubre de 2025, aunque con paralizaciones por falta de pago al personal.
Entre los trabajos realizados Contraloría detectó que se construyó del puesto de vigilancia, caseta de media tensión, instalación de puertas, ventanas, pisos, soldadura de barandas, cerco perimétrico y pintura exterior en algunos módulos, partidas que ya habían sido pagadas.
Fuente Página 3
