Irregularidades en el proyecto de mejoramiento del sistema de agua potable y saneamiento destinado a beneficiar a 155 familias rurales de las localidades de Tingo Pampa y Chasqui, en la provincia de Yarowilca, detectó la Contraloría General de la República.

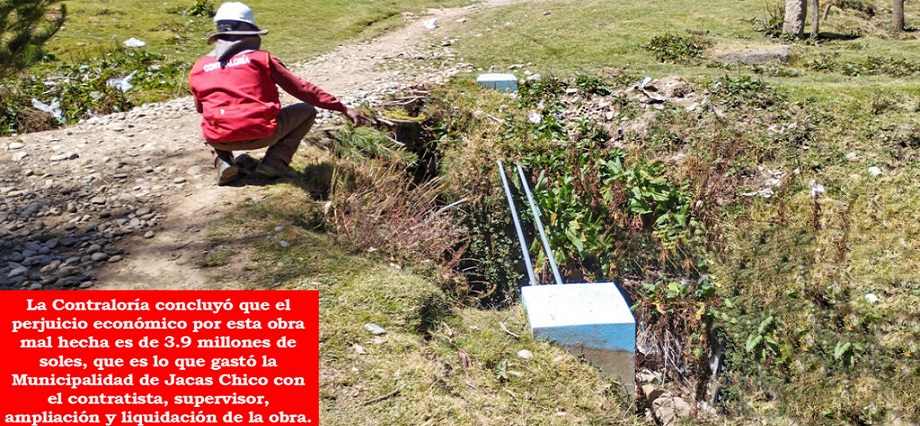

La obra, a cargo de la Municipalidad Distrital de Jacas Chico, pese a haber sido culminada en el 2023, nunca operó, generando un perjuicio social y económico de S/ 3.9 millones, precisa dicho organismo.
El Informe de Auditoría de Cumplimiento n.° 028-2025-2-1725-AC (evaluado del 14 de octubre de 2020 al 14 de febrero de 2024) precisa que el proyecto se recibió en junio de 2023 con partidas inconclusas y trabajos que no cumplían las especificaciones técnicas establecidas en el expediente técnico. A pesar de estas deficiencias, los funcionarios de la municipalidad no aplicaron penalidades y autorizaron el pago del total de las valorizaciones y adicionales de obra al Consorcio Tingo Pampa.
Dicho consorcio estuvo integrada por las empresas E&S SA y Centauro’s Maquinaria y Construcciones EIRL, cuyos gerentes generales son Crisóstomo Julio Espinoza Laguna y Rodolfo Narciso Mariano, respectivamente.
El documento de la Contraloría revela que en Tingo Pampa y Chasqui los sistemas de captación de agua presentan fugas, profundidad inadecuada y tubos instalados a una altura incorrecta, lo que impide una correcta filtración y almacenamiento del recurso hídrico, situación que se agrava durante las épocas de sequía.
Además, dice, no se instalaron los sistemas de filtrado contemplados en el expediente técnico.
«El caudal de agua registrado de 0.030 litros por segundo resulta insuficiente para atender a la población; asimismo, el sistema de cloración no funciona, obligando a los pobladores a consumir agua sin tratamiento. Algunas familias incluso han retomado el uso de antiguas instalaciones con tuberías expuestas, agua sucia y presencia de hongos, lo que representa un grave riesgo para la salud pública», añade el informe de la Contraloría.
Y sobre el sistema de desagüe, la Contraloría advirtió que las tuberías de las cajas de registro fueron mal selladas, los biodigestores no están correctamente empalmados, los pozos percoladores y la red se encuentran colmatados, y existen fugas de agua en los reservorios de las Unidades Básicas de Saneamiento (UBS), impidiendo su funcionamiento.
Estas deficiencias, sumadas a trabajos no ejecutados, ocasionaron que el proyecto no cumpla su finalidad pública, generando un perjuicio económico ascendente a S/ 3 910 504, monto que supera la inversión total del contrato de obra y los gastos de supervisión, concluyó el organismo de control.
ALCALDE Y FUNCIONARIOS RESPONSABLES
♦ La Contraloría halló responsabilidad penal y administrativa por recibir y liquidar una obra mal hecha en el alcalde y cinco funcionarios de la Municipalidad de Jacas Chico.
♦ Ellos son Marco Antonio Ventura Echevarría (alcalde), Leybana Valdivia Rosado (gerente municipal). Jaime Humberto Aguirre Tucto (subgerente de Infraestructura y Desarrollo Territorial), Ricardo Amancio Rojas Aranda (presidente y asesor del Comité de Recepción), Emerson Ernesto Mendoza Suárez (primer miembro del Comité de Recepción), Fiorella Estefany Bravo Miraval (segundo miembro del Comité de Recepción).
♦ Cabe anotar que el alcalde Marco Ventura ya fue condenado a 5 años y 4 meses de cárcel por un hecho de corrupción. Está pendiente que la Sala revise dicha condena.
