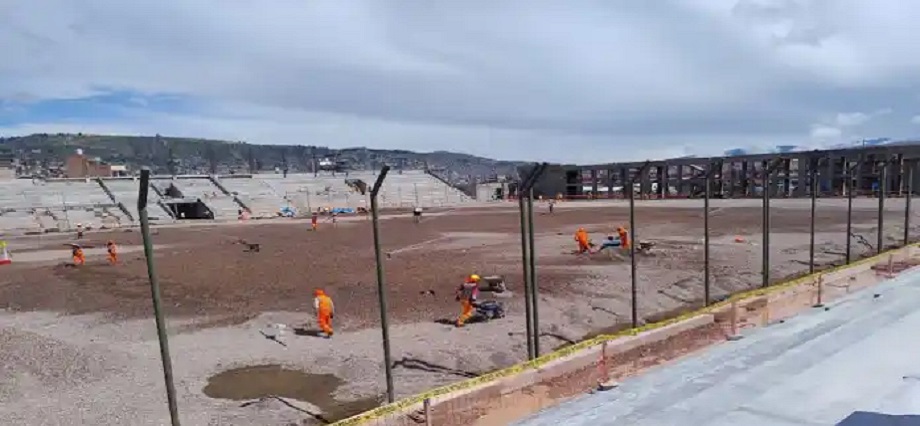

Según el informe de control N° 012-2025-OCI/5335-SCC, de la visita a obra realizada el 17 y 18 de febrero de 2025 se constató que los responsables de la obra no habrían tramitado la ejecución de adicionales y mayores metrados de obra no habrían sido tramitados para su aprobación por el Gobierno Regional, sin embargo se viene dando continuidad a la ejecución de la obra, además de no disponer de planos actualizados en las diferentes especialidades.
Desde el inicio de ejecución de la obra, el 21 de junio de 2022 y hasta el 27 de noviembre de 2024, aprobaron 3 ampliaciones de plazos e incremento de presupuesto que asciende a 8 millones 741 mil 854 soles.
Además, el 8 de enero de 2025, Víctor Alberto Leonardo Gonzáles, residente de obra, a través de la carta N.° 008-2025-GRA/GG-ORSLIPVALG/RO de 6 de febrero de 2025, remitió a, Enrique Sánchez Palomino , supervisor de obra, el informe mensual N° 31 de Obra, correspondiente al mes de enero de 2025 (meta 093), donde se describe las observaciones y dificultades identificadas durante la ejecución del mes de enero de 2025, realizando la consulta al supervisor de obra; señalando que existe una discrepancia respecto a las dimensiones de la zona de terreno de juego y zona de césped, entre el expediente técnico matriz y lo reglamento por la Federación Internacional de Fútbol Asociación – FIFA.
Otra de las observaciones de la Contraloría, es la participación incompleta del equipo técnico de la residencia, afectaría la calidad de la obra, además el equipo técnico y obreros no cuentan con la cobertura del Seguro Complementario de Trabajo de Riesgo, y de darse algún incidente o accidente de trabajo dentro de la obra, no disponen de cobertura del seguro por falta de un contrato.
Asimismo, el movimiento diario de almacén no revela la información real de la existencia de cemento portland tipo 1, lo que podría generar posibles perdidas afectando los recursos de la obra. Hay ingreso de cemento sin registro. A lo que se suma que el almacenero César Cleiber Ramírez Lara no tiene contrato, sin embargo registra su asistencia como personal obrero.
El Expediente Técnico matriz fue aprobado por la Municipalidad Distrital de San Juan Bautista el 2021, posteriormente, el expediente técnico actualizado fue aprobado el 16 de marzo de 2022. Sin embargo, se realizó una actualización de costos del expediente técnico, aprobada mediante Resolución Gerencial Regional N° 0370-2024-GRA/GGR-GRI de 5 de julio de 2024, ascendiendo el nuevo presupuesto de obra a 40 millones de soles.
DATOS: El informe fue remitido al titular del pliego para que se implementen las acciones correctivas del caso.
