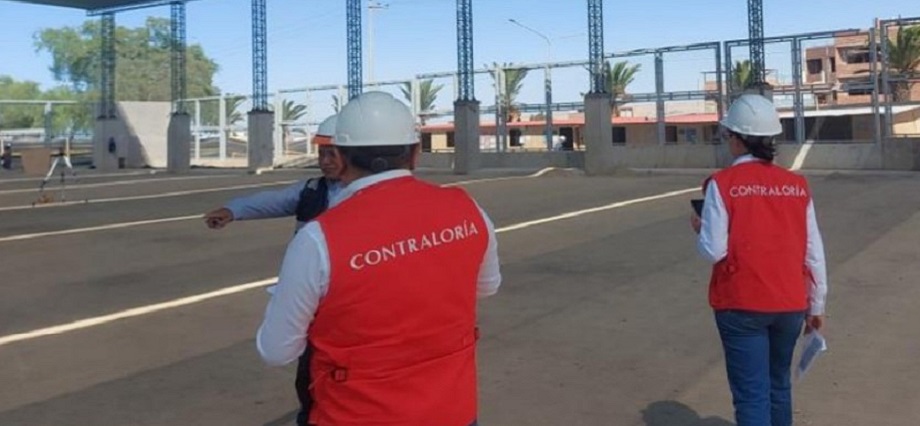

La Contraloría General de la República del Perú alertó sobre irregularidades en la ejecución del proyecto “Mejoramiento y ampliación del complejo deportivo Villa Magisterial”, a cargo de la Municipalidad Provincial de Tacna, tras identificar situaciones adversas que comprometen su continuidad y financiamiento.
De acuerdo con el Informe de Hito de Control N.° 009-2026-OCI/0472-SCC , emitido por el Órgano de Control Institucional (OCI), la entidad edil se encuentra en una posición de vulnerabilidad frente al contratista debido a incumplimientos contractuales y deficiencias en la supervisión.
Uno de los hallazgos es la omisión en la renovación de las garantías de fiel cumplimiento y por adelantos de materiales por parte del Consorcio Leoncio Prado. Según el informe, la carta fianza de fiel cumplimiento, ascendente a S/ 570 mil 567,65, venció el pasado 8 de marzo sin que se haya presentado su renovación, dejando a la municipalidad sin respaldo económico ante eventuales incumplimientos.
La Contraloría también advirtió que el contratista habría alcanzado el tope máximo de penalidades por mora, equivalente al 10% del monto contractual vigente, que supera los S/ 7,5 millones.
La obra debió culminar el 29 de enero de 2026; sin embargo al 11 de marzo acumularía 41 días de retraso injustificado. En ese contexto, la normativa de contrataciones del Estado faculta a la entidad a resolver el contrato por incumplimiento. Además, pese a contar con un presupuesto total de S/ 7 millones 362 mil 574,31, la inspección realizada el 5 de marzo evidenció un avance físico de apenas 59,60%.
Asimismo, se detectaron retrasos significativos en la adquisición de materiales esenciales, como el grass sintético y la cobertura de aluzinc, cuyos trabajos debieron iniciarse en enero y hasta la fecha presentan un avance del 0%.
El informe fue remitido al alcalde provincial, Pascual Güisa Bravo, con la finalidad de que adopte medidas urgentes tanto preventivas como correctivas. Y es que, estos incumplimientos no solo afectan la correcta ejecución de la obra, sino que retrasan el acceso de la población de Villa Magisterial a infraestructura deportiva adecuada.
Fuente Radio Uno
