La Municipalidad Distrital de Nuevo Chimbote no estaría cautelando el cumplimiento de los contratos de ejecución y supervisión de la obra de mejoramiento de la avenida Pacífico, en el tramo entre las avenidas Pelícano y Central, según advirtió la Contraloría General de la República.
El proyecto, cuyo valor supera los 9.9 millones de soles, presenta deficiencias constructivas que podrían reducir la vida útil de la infraestructura y generar perjuicios económicos.
De acuerdo con el Informe de Hito de Control n.° 039-2025-OCI/0344-SCC, emitido el 24 de julio de 2025 y que evaluó el periodo del 10 al 16 de julio, se identificaron siete situaciones adversas, que se detallan a continuación:

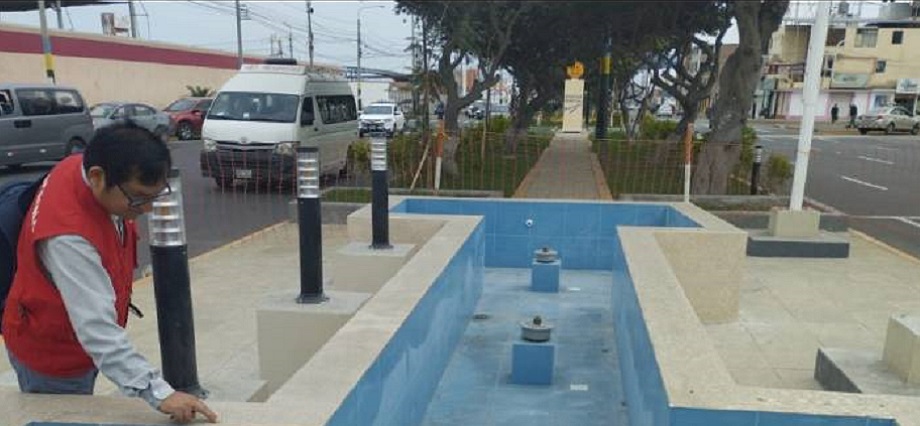

- Deficiencias constructivas en cisternas, sardineles, pileta, baldosas y paradero. Los servidores de la entidad no habrían cautelado el cumplimiento de los contratos de obra y supervisión, al no advertir estos problemas, situación que coloca en riesgo la vida útil de la infraestructura y podría generar penalidades y perjuicio económico para el Estado.
- Problemas en el recapeo del pavimento y pavimento cortado para conexiones a la red pública de agua. La falta de control sobre estas deficiencias afecta la durabilidad de la vía y la transitabilidad de los usuarios, además de posibilitar la aplicación de penalidades.
- Ausencia de protecciones en tableros eléctricos y bolardos de iluminación, así como no retiro de conexiones eléctricas existentes. Esta omisión podría permitir la manipulación, sustracción o deterioro de los equipos, poniendo en riesgo la seguridad de los usuarios y generando posibles penalidades.
- Falta de conservación de los árboles sembrados en las bermas. La inobservancia de esta obligación vulnera la partida sobre conservación y riego de jardines hasta la entrega de obra, y facilita su deterioro prematuro.
- Incumplimiento por parte del residente de obra. Durante la supervisión se constató que no permaneció de manera continua en el proyecto y, al mismo tiempo, desempeñaba funciones como jefe de supervisión en la Municipalidad Distrital de Samanco y como consultor en la Municipalidad Provincial de Trujillo. Esta situación infringe la Ley de Contrataciones del Estado y podría haber afectado la calidad del control técnico de la obra y la vida útil de la infraestructura.
- Especialista de seguridad y salud ocupacional no habilitado. Se detectó que no contaba con la habilitación profesional vigente otorgada por el Colegio de Ingenieros del Perú, lo que compromete la validez y legalidad de sus acciones y documentos emitidos conforme a las condiciones contractuales.
- Registro de avances de obra no actualizado en Infobras. La Municipalidad Distrital de Nuevo Chimbote mantiene sin actualizar el registro en el Sistema de Información de Obras Públicas, lo que limita la transparencia, el acceso a información pública y el control social sobre la ejecución del proyecto.
Alcance, valor y avance del proyecto
El proyecto contempla pavimentación, veredas y sardineles, áreas verdes y mobiliario, jardineras en intersecciones, instalaciones eléctricas y sanitarias, parques y la construcción de un óvalo. Al momento de la inspección, el avance físico acumulado era de 96.46 % y los pagos efectuados al contratista sumaban 8.47 millones de soles.
La obra fue adjudicada al Consorcio Nueva Esperanza por 8.36 millones de soles y se inició el 2 de octubre de 2024, con un plazo contractual de 150 días calendario. La supervisión está a cargo del Consorcio Perú, contratado por 354 mil 359 soles. El informe de la Contraloría precisa que el costo total del proyecto, considerando cada uno de los aspectos del expediente técnico e incluyendo el costo del control concurrente realizado, es de 9 millones 998 mil soles.
Suspensión de plazo y acciones del OCI
La obra registra cuatro ampliaciones de plazo y dos suspensiones. Desde el 15 de mayo de 2025, se encuentra con plazo suspendido debido a la falta de pronunciamiento sobre conexiones a la red matriz de agua y otras interferencias, situación que podría generar retrasos adicionales, costos extras y eventuales penalidades.
El informe, elaborado por el Órgano de Control Institucional (OCI) de la Municipalidad Provincial del Santa, fue remitido al alcalde de Nuevo Chimbote, Walter Soto Campos, con un plazo de 5 días hábiles para informar las acciones correctivas y remitir la documentación que respalde su ejecución. (W.C. – RSD Noticias).
