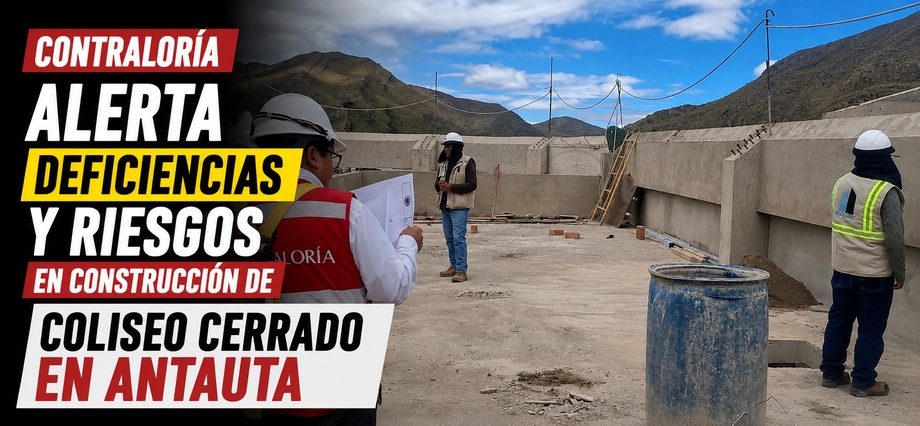

La Contraloría General de la República (CGR) advirtió una serie de deficiencias técnicas y riesgos que podrían comprometer la calidad, seguridad y continuidad de la obra “Creación del servicio de práctica deportiva y/o recreativa en el coliseo cerrado en el centro poblado de Larimayo”, ubicada en el distrito de Antauta, provincia de Melgar.
El proyecto es ejecutado por la Municipalidad Distrital de Antauta con una inversión superior a los S/ 5.7 millones y contempla la construcción de una moderna infraestructura deportiva con plataforma multidisciplinaria, graderíos con capacidad para 931 espectadores, camerinos, oficinas administrativas, sala de usos múltiples, servicios higiénicos y obras exteriores.
Según el Informe de Hito de Control N.° 021-2026-OCI/0462-SCC, correspondiente al periodo del 20 al 24 de abril de 2026, la comisión de control detectó que la obra no cuenta con un comité de seguridad y salud, pese a registrar 39 trabajadores en actividad. Además, se evidenció la ausencia de Permisos Escritos de Trabajo de Alto Riesgo (PETAR) para labores en altura y soldadura.
El informe también señala que no se implementó la Identificación de Peligros, Evaluación de Riesgos y Determinación de Controles (IPERC), situación que incrementaría el riesgo de accidentes laborales y podría afectar la continuidad de los trabajos en la obra deportiva.
Entre las observaciones técnicas, la Contraloría identificó deficiencias constructivas que contravienen el expediente técnico y la normativa vigente. Entre ellas destacan la exposición de acero de refuerzo en sobrecimientos de concreto armado, juntas de mortero fuera de los límites permitidos, interferencias de instalaciones eléctricas en viguetas de losas aligeradas, presencia de óxido en pernos de la estructura metálica y cangrejeras en vigas de concreto armado.
Asimismo, se constató la ausencia del especialista en arquitectura, considerado personal clave acreditado por el contratista ejecutor, durante actividades vinculadas a su especialidad y pese a encontrarse programada su participación en el cronograma aprobado.
La Contraloría advirtió que esta situación podría afectar la adecuada conducción técnica de la obra y generar el riesgo de pagos por servicios no prestados, además de posibles penalidades por incumplimiento contractual.
Otro aspecto observado fue la falta de actualización de información del proyecto en las plataformas Invierte.pe e INFOBRAS. La entidad fiscalizadora detectó inconsistencias relacionadas con el avance físico de la obra, plazo de ejecución, estado situacional, residencia de obra y modificaciones contractuales.
Según la CGR, estas deficiencias afectan la transparencia, trazabilidad y confiabilidad de la información pública sobre la ejecución del proyecto. Frente a ello, la Contraloría recomendó a la municipalidad adoptar medidas preventivas y correctivas para garantizar la adecuada ejecución y continuidad de la obra. El informe ya fue comunicado al titular de la entidad y se encuentra disponible en el portal institucional de la Contraloría General de la República.
R.C.M.
Fuente La Decana
