Pese a que Municipalidad de Guadalupe dispone de dinero transferido por Provías, no ejecuta Puente Mariscal Castilla

Pese a que Municipalidad de Guadalupe dispone de dinero transferido por Provías, no ejecuta Puente Mariscal Castilla

El alcalde del Centro Poblado Mariscal Castilla, Felipe Vásquez Cabanillas, ha trasladado en diferentes espacios su preocupación por el estado caótico del sistema de saneamiento de su poblado y el permanente retraso a lo que sería la ejecución de la obra de renovación del Puente Mariscal Castilla por el peligro para sus ciudadanos que pudieran sufrir accidentes por esta infraestructura vial deteriorada. Tanto a los funcionarios de la Municipalidad Distrital de Guadalupe, como ante el Consejo Regional de La Libertad expuso la problemática antes mencionada, y aunque desde la MDG se le respondió que el proyecto ya se había licitado y muy pronto se iniciaría su ejecución, ha causado estupor conocer que el contrato para esta obra con el ejecutor ganador ya venció.

Naturalmente este hecho es posible de que se subsane administrativamente, lo que no es por ningún medio aceptable es la falta de transparencia para con el alcalde del centro poblado y la ciudadanía.

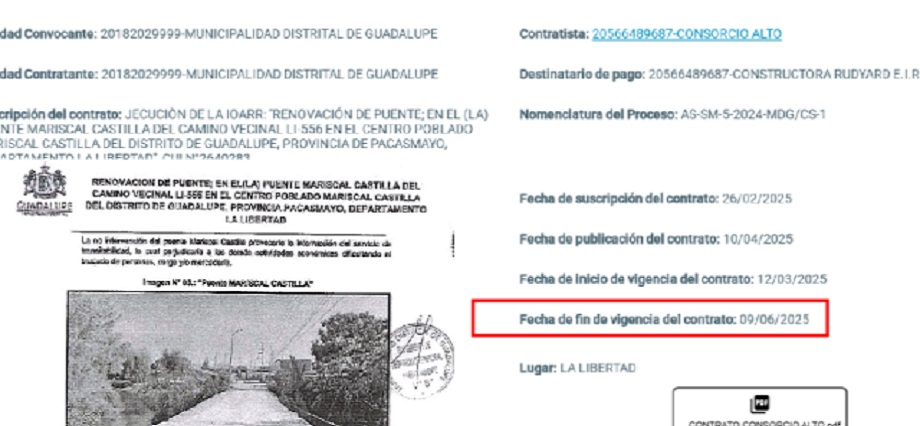

De acuerdo a la información contenida en el Sistema Electrónico de Contrataciones del Estado (SEACE), el proceso de selección convocado el 27 de diciembre de 2024 por la Municipalidad Distrital de Guadalupe para la IOARR “Renovación de Puente; en el (la) Puente Mariscal Castilla del Camino Vecinal LI-556 en el Centro Poblado Mariscal Castilla del Distrito de Guadalupe, Provincia de Pacasmayo, Departamento La Libertad, CUI N°2640283”, culminó con el otorgamiento de la buena pro el 28 de enero de 2025.

El ganador fue el Consorcio Alto, integrado por las empresas KUMBRES Contratistas S.A.C. (RUC 20509025283) y Constructora RUDYARD E.I.R.L. (RUC 20566489687) por el monto de S/1 333 678,73.

De acuerdo a la información contenida en el SEACE, el plazo de ejecución del contrato es de 90 días y este fue firmado el 26 de febrero de 2025. En consecuencia el vencimiento del contrato se produjo el 9 de junio, tal como consta en el portal del SEACE.

Llama la atención que esto no haya sido comunicado al alcalde Felipe Vásquez Cabanillas ni a la población del CP Mariscal Castilla, que permanentemente han buscado información en la MDG y solo se les ha respondido con un “ya pronto se incia”.

La supervisión

Otro proceso vinculado a esta obra es el de la supervisión. Como es de conocimiento público, una vez otorgada la buena pro para la ejecución esta puede iniciarse con la participación de un inspector designado por la unidad ejecutora, en este caso la MDG en tanto se contrata la supervisión previo proceso de selección. Esto no ocurrió.

El proceso de selección para la supervisión fue convocado el 21 de abril de 2025 y la buena pro se otorgó el 5 de mayo.

El ganador de la supervisión fue el Consorcio Supervisor Mariscal, integrado por SINGENOR Contratistas Generales E.I.R.L. (RUC 20602263526) y INGNOVA Proyectos de Ingeniería S.A.C. (RUC 20601614732) por el monto de S/100 808.

De acuerdo al contrato que se reportó en el SEACE, la suscripción del contrato fue el 26 de mayo de 2025 y su vigencia inicio el 27 de mayo y concluye el 30 de octubre de 2025. El plazo de ejecución es de 150 días calendario que incluye 90 días de supervisión de obra y 60 días para liquidación de obra.

Ambos contratos, el de ejecución de obra como el de supervisión fueron suscritos por el ex gerente Luiggi Padilla León, removido del cargo por el alcalde Juan Castañeda Llanos en lugar de Jimmy Cabanillas Cerdán.

Esta obra que tiene como unidad ejecutora a la Municipalidad Distrital de Guadalupe, es financiada con dinero transferido por el Ministerio de Transportes y Comunicaciones a través de Provias Descentralizado.

Según los términos de referencia del proyecto, el puente tendrá una longitud de 16.85 m de largo, 3.60m. de ancho constituido por una losa de concreto armado con estribos en ambas márgenes de concreto fc 210 kg/cm2 que descansará sobre muros de concreto armado.

La superficie de rodadura, indica, será de concreto y con el acabado adecuado para la circulación vehicular. La superficie estará apoyada sobre las vigas longitudinales y vigas diafragma.

De acuerdo a información del portal Transparencia Económica del Ministerio de Economía y Finanzas existe la disponibilidad del recurso económico transferido por Provias Descentralizado por un monto ascendente a S/1 583 976.

Fuente: UNDiario.pe
