Contraloría alerta riesgos en la calidad de obra de nuevo pozo tubular de Sedachimbote

Contraloría alerta riesgos en la calidad de obra de nuevo pozo tubular de Sedachimbote

La Contraloría General de la República alertó sobre posibles riesgos que podrían afectar la calidad de la obra del nuevo pozo tubular de Sedachimbote que se construye con una inversión de 1.4 millones de soles.

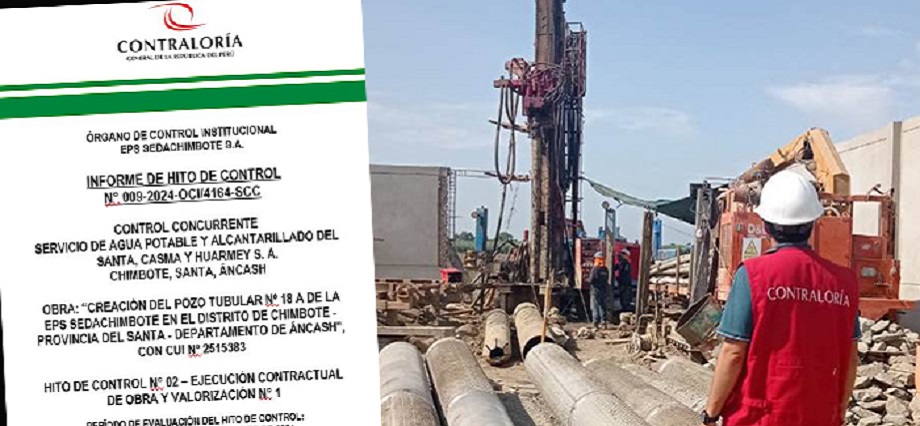

La alerta consta en un informe de control concurrente a la obra de creación del pozo tubular n.° 18-A que la empresa de saneamiento ejecuta en el distrito de Chimbote y en el que se advierte hasta cinco situaciones adversas que podrían afectar su calidad e integridad.

La obra empezó a ser ejecutada el 19 de febrero pasado por el consorcio Micaela Bastidas, integrado por las empresas Inversiones Cofetma EIRL y Nuñez & Valencia Corporation SAC-Nuvacorp.

Entre los hallazgos encontrados se destaca que Sedachimbote no está implementando medidas de seguridad adecuadas durante la ejecución de la obra, lo que podría ocasionar accidentes laborales y la posible aplicación de penalidades.

Además, se detectaron deficiencias constructivas y deterioro prematuro de materiales, lo que pone en riesgo la vida útil y la calidad del proyecto.

lICITAFACIL_BANNER

Otro punto señalado por la Contraloría es la ausencia del residente y personal clave ofertado por el contratista durante la ejecución de la obra, lo que podría afectar la dirección, control técnico y calidad del proyecto.

Asimismo, se encontró que Sedachimbote otorgó conformidad a una valorización con partidas que no cuentan con sustento documentario, lo que podría generar el reconocimiento de partidas no ejecutadas y perjuicio económico.

Por último, la Contraloría informó que la empresa paramunicipal no registró la información de la obra en el aplicativo Infobras en los plazos establecidos, lo que afecta la transparencia en la gestión pública y el acceso a la información.

El informe n.° 009-2024-OCI/4164-SCC, elaborado por el Órgano de Control Institucional de Sedachimbote entre el 29 de febrero y el 15 de marzo, ya ha sido comunicado al presidente del Directorio de la empresa, Víctor Síchez Munoz, para que se adopten las acciones que correspondan. (W.C. – RSD Noticias).

Fuente Radio RSD
