Una gruesa falla en el proceso constructivo detectó la Contraloría General de la República en la obra “Rehabilitación del local escolar Los Jardines con código local 663966 y con código 2105”, en el distrito de Pueblo Nuevo, provincia de Chepén.

La comisión del Órgano de Control Institucional de la Municipalidad Provincial de Chepén, emitió el Informe de Visita de Control N° 001-2025-OCI/2951-SVC en el que registra hasta 4 situaciones adversas en la ejecución de esta obra que tiene como unidad ejecutora a la Municipalidad Distrital de Pueblo Nuevo.

La obra, que construye el Consorcio Los Jardines, integrado por Consorcio Sechavi S.R.L. (RUC 20481348235) y Colcaz Constructores E.I.R.L. (RUC 20601928206), contempla la construcción de 3 módulos educativos que contarán con aulas pedagógicas, biblioteca, almacén, cocina, servicios higiénicos, además de cerco perimétrico, losa deportiva y cisterna. El consorcio debe ejecutar los trabajos en 150 días calendario, por un monto contractual de S/ 3 millones 387 mil 200,04.

La obra, además, tiene como supervisor al Consorcio Supervisor Noah, integrado por Vásquez Salazar Wilder Enrique (RUC 10462652181) y Montalván Bernal Walter Javier (RUC 10175354374) con un monto contractual de S/ 169 mil 360,01.

banner Licita Facil

Según el informe de control, se detectó ausencia del personal clave del contratista en la ejecución de la obra. Esto, detalló la comisión, afectaría la calidad de la obra,  al no contar con la dirección técnica necesaria.

Se indica que el residente de obra, Jaime Prada Siesquén, y la especialista en seguridad, Roxana Marina Zamora Aguilar, no cumplieron con asistir a la obra los días 17 de febrero y 19 de febrero.

A esto debe sumarse que esta ausencia generaría penalidades por incumplimiento contractual.

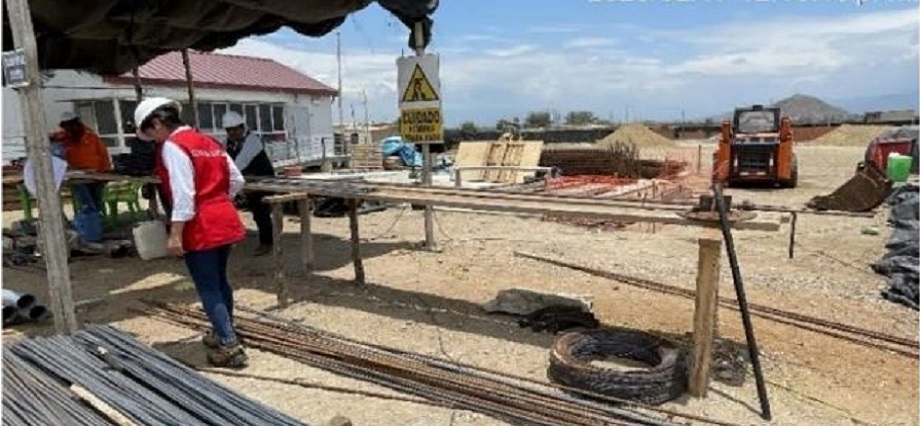

Por otro lado, la comisión de control encontró que se estaba almacenando fierro de manera inadecuada, y se generaba el riesgo de afectar la calidad de los trabajos y por ende la vida útil de la obra. Explica que el fierro y alambre de la obra se dejó a la intemperie, sin ninguna protección, cuando estos materiales deben ser almacenados en lugares secos, aislados del suelo y protegidos de la humedad, tierra, sales y otros elementos contaminantes.

A esto se le suma que la municipalidad, pese a ser una obligación, no actualizó la información de la ejecución de la obra, en el aplicativo INFOBRAS, donde el proyecto aparece “sin ejecución”. De esta manera no cumple el fin público de la contratación, afectando la transparencia, el acceso y uso de la información sobre ejecución de las obras públicas; limitando el ejercicio del control por los órganos competentes y la ciudadanía.

Finalmente, la comisión de control detectó que la Municipalidad Distrital de Pueblo Nuevo, aprobó cronogramas actualizados con una fecha de término posterior al plazo de ejecución de 150 días calendario. Esto podría generar una programación de ejecución inexacta, señala el informe de control.

Las situaciones adversas fueron comunicadas al alcalde José Ruperto Suing Barrueto, a fin de que tome inmediata medidas correctivas a fin de lograr los objetivos públicos de la inversión.

Fuente: UNDiario.pe
