Contraloría detecta falencias en obra de electrificación de 5 pueblos de la zona rural de Chimbote

Contraloría detecta falencias en obra de electrificación de 5 pueblos de la zona rural de Chimbote

La Contraloría General de la República detectó dos situaciones adversas en la ejecución de la obra de obra de mejoramiento y ampliación del servicio de suministro eléctrico domiciliario para los anexos de Lacramarca Baja, Carrizales, Túpac Amaru, La Mora y Las Lomas, del centro poblado de Cascajal, zona rural de Chimbote.

El proyecto es financiado por la Subregión Pacífico, unidad ejecutora del Gobierno Regional de Áncash, con una inversión de 9.5 millones de soles. Los trabajos están a cargo de del Consorcio Lacramarca, integrado por las empresas M&C Ingenieros y JF&JIM Ingenieros.

La Contraloría indicó que la obra, de acuerdo con el plazo contractual, debió terminar el 23 de enero de este año; sin embargo, ha tenido ampliaciones de plazo. A mediados de junio, cuando se realizó la inspección de la comisión de control, registraba un avance del 80.7 %.

Observaciones

Se trata de nuevas observaciones, las que vienen a sumar a las ya emitidas en febrero de 2025. En esta oportunidad, según un reciente informe de control, los auditores han detectado que la Subregión Pacífico no viene garantizando que la obra se ejecute conforme al expediente técnico y no ha cumplido con obtener algunos permisos de servidumbre para la instalación de las estructuras eléctricas.

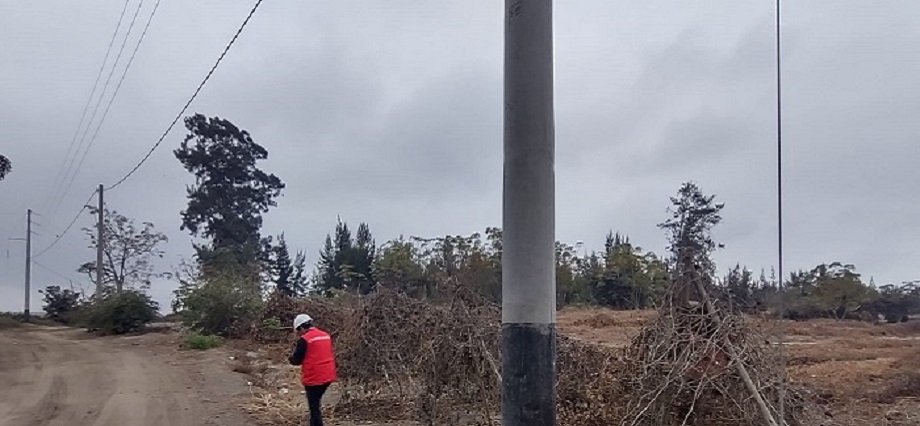

Respecto al primer tema, la autoridad de control indicó que hay trabajos (partidas) mal ejecutadas y otras incompletas. Por ejemplo, mencionó que hay evidencia de que algunos postes están inclinados y uno tiene deficiencias en cimentación. Asimismo, algunos pozos a tierra están incompletos y hay diferencias en la distancia de colocación del poste de media tensión en relación al limite de la vivienda: debería ser de 3 metros de distancia, pero se ha detectado dos con distancias de 3.8 metros y 3.7 metros.

También observaron que se haya instalado una acometida de energía en un muro donde no existe vivienda. Esta observación corresponde al anexo de Las Lomas.

La segunda observación advierte de que la entidad no garantiza una gestión oportuna y efectiva para tener los permisos de servidumbre en zonas colindantes a canales de riego y vías rurales, donde deberán instalarse estructuras para el servicio de energía eléctrica.

Durante la inspección realizada los días 17 y 18 de junio, la comisión indica que constató que gran parte de las líneas primarias de distribución eléctrica han sido instaladas de manera paralela y contigua a los canales de riego y a las vías de acceso de ámbito rural.

Esta es una observación que la Contraloría ya había notificado a la Subregión Pacífico el 25 de noviembre del año pasado, pero persiste.

Ahora, la comisión de control ha agregado que se ha evidenciado que “no se tiene las autorizaciones correspondientes para la instalación de la infraestructura eléctrica de la Junta de regantes Cascajal Izquierdo y Lacramarca Baja, situación que pondría en riesgo la ubicación de las estructuras instaladas. (M.E. – RSD Noticias).

Fuente Radio RSD
