compras-estatales

¿Municipalidad Provincial de Satipo Favorece contratistas?

¿Municipalidad Provincial de Satipo Favorece contratistas?

muni_satipoNos han informado que la Municipalidad Provincial de Satipo, incumple la Ley de Contrataciones del Estado al no exigir a los Contratistas que se adjudican Obras cuyo plazo de ejecución es menor a los Sesenta (60) días, Carta Fianza y/o Póliza de Caución como Garantía de Fiel Cumplimiento del Contrato.

Al respecto el artículo 39º del Decreto Legislativo Nº 1017- Ley de Contrataciones del Estado señala:

En los contratos periódicos de suministro de bienes o de prestación de servicios, así como en los contratos de ejecución y consultoría de obras que celebren las Entidades con las Micro y Pequeñas Empresas, éstas últimas pueden otorgar como garantía de fiel cumplimiento el diez por ciento (10%) del monto total a contratar, porcentaje que será retenido por la Entidad.

En el caso de los contratos para la ejecución de obras, tal beneficio solo es procedente cuando:

  1. Por el monto, el contrato a suscribirse corresponda a un proceso de selección de adjudicación de menor cuantía, a una adjudicación directa selectiva o a una adjudicación directa pública.
  2. El plazo de ejecución de la obra sea igual o mayor a sesenta (60) días calendario.
  3. El pago a favor del contratista considere, al menos, dos (2) valorizaciones periódicas en función del avance de la obra.

En los documentos de las Adjudicaciones de Menor Cuantía Nº 017-2013/CEP/MPS y Nº 035-2013/CEP/MPS se aprecia la siguiente Información:

PROCESO DE SELECCIÓN

OBJETO

PLAZO DE EJECUCIÓN

GANADOR DE LA BUENA PRO

GARANTÍA DE FIEL CUMPLIMIENTO

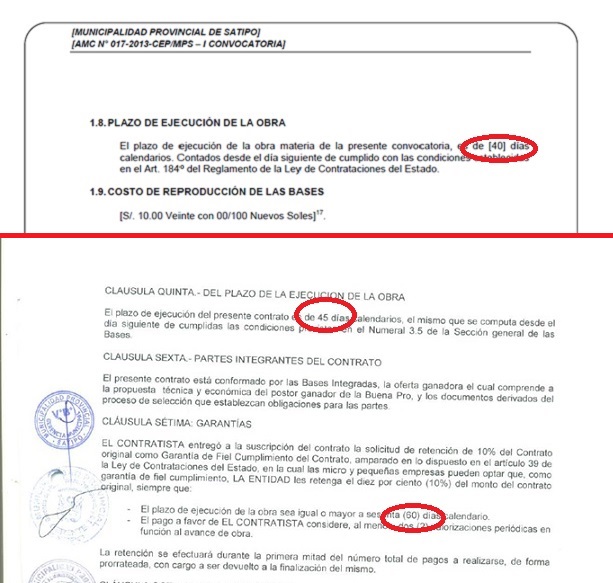

AMC Nº 017-2013/CEP/MPS

Construcción  puente carrozable en la 2da. cuadra de Jr. Concordia – Barrio Villa Luz – Satipo – Junín

40 días

SOLIS HNOS. CONTRATISTAS S.A.C.

NO NUMERAL 1 DEL ART. 161 DEL RLCE

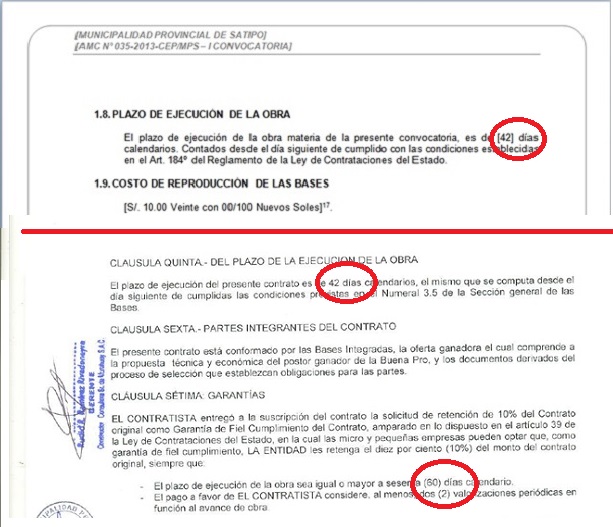

AMC Nº 035-2013/CEP/MPS

Ejecución de la obra: instalación de losa deportiva multifuncional en la i.e. Pachacútec en el CC.PP. Rio Venado – distrito de Satipo – provincia de Satipo – Junín

42 días

CONSTRUCTORA Y CONSULTORA SEÑOR DE MURUHUAY S.A.C.

NO RETENCION DEL 10% POR MYPE

Los Plazos de ambas Obras son inferiores a los Sesenta (60) días por lo que no procede el Beneficio de la retención del 10% como garantía de fiel cumplimiento como se ha consignado en los respectivos Contratos
